Cockerill Legerloc stand van zaken Afdrukken E-mail
Werkplaats nieuws



fdgfdgdok

Toen we eind vorig jaar begonnen aan de klus van de restauratie van de locotractor van het Koninklijk Leger Museum, hadden we niet gedacht dat de machine onderhuids in zo’n erbarmelijke staat was.

Bij het verwijderen van de volledig rotte rechterzijwand, kwam eigenlijk aan het licht dat alles onder de vloerpanelen van de cabine, evenzeer aangetast was door “lichte” roestvorming!

fdgfdgd

Ondertussen is het dak en de bijna volledige buitenzijde van de cabine, tot op het ‘blote ‘ metaal afgeschuurd en heeft al een laag rode menie gekregen als preventie.

Op het ogenblik worden alle onderdelen die van de machine verwijderd kunnen worden, losgemaakt zodat we binnen een paar weken een lading onderdelen naar een buitenfirma kunnen laten transporteren waar ze zullen gezandstraald worden; daar zullen de stukken vervolgens een grond- en eindlaag krijgen.

Bij terugkeer kunnen deze stukken dan bijna gelijk terug gemonteerd worden.

Maar voor we zover zijn, is er nog een beetje werk te doen! En we zullen jullie op de hoogte houden van de vorderingen!!






Wielstellen wisselen Afdrukken E-mail
Werkplaats nieuws

De aangekochte vijzels hebben hun dienst al bewezen bij het lichten van de stoomlocomotief HSP en Cockerill. Nu was het grote werk aan de beurt.

De site in Baasrode moet dringend gesaneerd worden van vervallen rijtuigen die niet meer gerestaureerd worden. Dit doen we natuurlijk enkel met materiaal zonder enige historische waarde. Deze zullen binnenkort verwijdert worden. Recuperatie van onderdelen is dan cruciaal bij deze operaties. Zo kunnen we onze rollend materiaal verder onderhouden en bewaren.

De wielstellen zijn er daar zeker één van. Vooral de wielstellen met rollagering. Deze moeten de minder onderhoudsvriendelijke bronzen glijlagering vervangen.

Het lichten en verwisselen van deze wielstellen is een niet alledaags en omslachtig werk. Zie hier enkele impressies van de operatie.

IMG_7680IMG_7684








Update Cockerill uit 1907 Afdrukken E-mail
Stoomlocomotief Cockerill 1643 uit 1907

De Cockerill is in 2009 buiten dienst gegaan wegens herstelling aan de stoomketel en wielen. Deze herstellingen hebben veel vertraging opgelopen door het verlies van onze voorzitter in 2010.

Maar nu zijn ze echt van start gegaan. De wielen zijn naar de zelfde firma vertrokken dat de wielen van de Haine St Pierre stoomlocomotief hebben hersteld. Deze herstelling word gelukkig gesteun door de CERA foundation.

DSC_0108

DSC_0112



De ketel heeft een nieuwe bescherming van de binnenschouw nodig.



Hopelijk kunnen we jullie een update schrijven in het voorjaar, want het begint toch wel al akelig koud te worden in onze werkloods.

Het doel is nog steeds deze loc klaar te stomen tegen het seizoen 2012!








Tubize was een van de blikvangers op festival in Wallonië Afdrukken E-mail
Tubize 2069 "HELENA"

De locomotief Helena werd voor de 2 de keer uitgenodigd op de Chemine de fer du Bocq. Een museumspoorlijn in Wallonië die uitgebaat wordt door het Toeristisch Spoorweg Patrimonium. De locomotief was in alle glorie te zien op 13-14-15 augustus.

De machine liep perfect en er waren geen noemenswaardige mankementen op het heel extreem steile traject op deze spoorlijn.

Dit filmpje op Youtube bewijst de spectaculaire kracht van deze kleine machine die de trein bijna volledig op haar eigen de berg op duwt.

http://www.youtube.com/watch?v=SfD3bwg8Lto






Lekken moeten hersteld worden Afdrukken E-mail
Tubize 2069 "HELENA"

Helena werd voor het 2de jaar op rij uitgenodigd op het festival van de Chemin de Fer du Bocq op 13-14-15 augustus.

Net voor het transport van Helena naar Wallonië, werd er toch geopteerd om de lekken aan de cilinder en de retourbuizen te dichten.

 0608201198106082011982

Al enige tijd geleden is er een lek vastgesteld aan de koperen dichting van het rechter cilinderdeksel aan de kant van de glijbaan. Aangezien dit een omslachtig werk was om te demonteren werd er tot nu gewacht om dit te herstellen. Ook was er een zware lek aan de retourbuizen van de beide cilinders. Bij één hiervan werd zelfs vastgesteld dat de dichting volledig verdwenen was. De buizen zelf zijn gelukkig nog in goede staat, ook werden er geen scheuren vastgesteld wat initieel de vrees was.



 Na deze herstelling was deze loc weer klaar voor gebruik.

Echter na het festival zal het tot 11 september duren eer deze terug onder stoom zal staan voor het publiek aangezien nu HSP de reguliere dienst verzekert op onze spoorlijn.




De plaatkoppeling heeft het begeven Afdrukken E-mail
NMBS Draisinne Billard uit 1920

Onze trouwe Draisinne Billard uit 1920 heeft het voor de eerste keer sinds 2001 begeven, en dat tijdens de eerste dag van ons evenement Scheldeland in stoom.

De plaatkoppeling werkte niet meer.

 14072011962

Zware schade werd echter vastgesteld aan het druklager dat de plaatkoppeling openduwt. De plaatkoppeling bleek na grondige inspectie nog in prima staat.

Hiervoor moest de motor verwijdert worden uit de draisinne.

Een karwij dat zeer snel verliep.

Het lager is reeds besteld en nu wachten we op de juiste onderdelen. Het moet namelijk hersteld zijn voor filmopnamen eind augustus.

 14072011965

Van dit moment werdt geprofiteerd om ook de motor een olie wissel te geven.

14072011966








Wielrevisie HSP net op tijd succesvol afgerond Afdrukken E-mail
Stoomlocomotief Hain-St-Pierre 1378 uit 1922

Nog geen 36 uur voor de aanvang van het festival kwamen de nieuw afgedraaide assen en lagers toen te Baasrode, het was dus hoog tijd om in gang te schieten om haar op tijd klaar te krijgen.

Op de koop toe was de passing niet wat het moest zijn en werd manueel elke individueel lager geschraapt en gerodeerd een karwij dat tot de vroeger uurtjes duurde.



Zaterdag liep alles nog niet vlot en de lager temperaturen liepen nog iets te hoog op, hierdoor werd gekozen om haar niet meer in te zetten op die dag, ook werden de 6 bladveren afgesteld.

Op zondag waren de eerste inloopmeters al een groot succes en bleek al gauw dat de herstelling gelukt was, de lagertemperaturen bleven bij extreem gebruik onder de 45°C.



Doordat het zwaartepunt naar achter gebracht was, door het toevoegen van een kolenbak achter het machinistenhuis, werden de 2 laatste lagers te zwaar belast, hierdoor is er gekozen voor het vergroten van de lageroppervlaktes met 15%. Ook werdt er gekozen voor een nieuw smeersysteem.



De grote problemen na haar indienststelling in 2010 zijn nu eindelijk van de baan en nu kan deze loc mee de exploitatie verzorgen.



Uit verschillende testen achteraf is ook al gebleken dat de asbak te klein is voor onze spoorlijn, hiervoor wordt momenteel naar een oplossingen gezocht.

Eind augustus wordt er voorzien om haar nogmaals te lichten zodat we de lagers kunnen inspecteren.




Herstellen wielen Afdrukken E-mail
Stoomlocomotief Hain-St-Pierre 1378 uit 1922

Het uitmeten van de wielen bij de herstelfirma. Alles wordt nauwgezet opgevolgt. Nieuwe lagers worden ook gemaakt in de juiste bronslegering.

DSC04958

Door heen de herstelprocedure worden er verschillende tekeningen gemaakt op basis van de originele tekeningen.

06062011774



schets_as_3


Controle aslagers Afdrukken E-mail
Stoomlocomotief Hain-St-Pierre 1378 uit 1922

Op 03/06/'11 werd de stoomlok HSP gelicht voor de controle van de aslagers.  De klus was snel achter de rug met behulp van onze 25 tons spoorweg vijzels. Waar vroeger een grote kraan bij te pas kwam doen we nu zelf op enkele minuten.

Maar slecht nieuws werd vastgesteld aan een van de bronzen glijlagers, de beschadiging was te groot en moet dus hersteld worden. Dit is natuurlijk slecht nieuws met het nakende Festival op 2 en 3 juli.

Alles zal in het werk gesteld worden om haar tegen begin juli terug op de rails te krijgen.

Door verschillende oorzaken is een lager over verhit geraakt bij het rijden.




Update ketel Afdrukken E-mail
Stoomlokomotief Cockerill 975 uit 1875

Er wordt rustig verder gewerkt aan de oude dame.

Al de appendages zijn bijna teruggeplaatst. Nog enkele ontbreken, namelijk de veiligheidskleppen en de aansluiting van de fluit. De gaten voor het 2de peilglas moeten nog geboord worden.

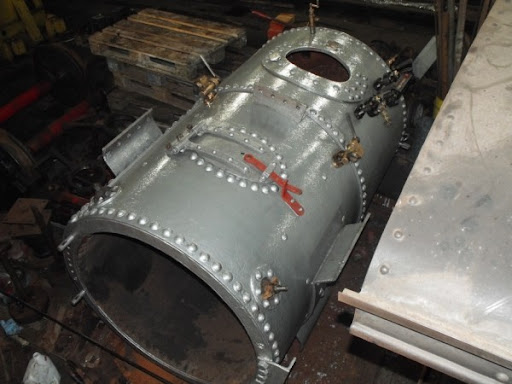

De schouw werd ook gemonteerd op de ketel samen met de regelaar.


update afwerking HSP Afdrukken E-mail
Stoomlocomotief Hain-St-Pierre 1378 uit 1922

Even een update van de afgelopen dagen:

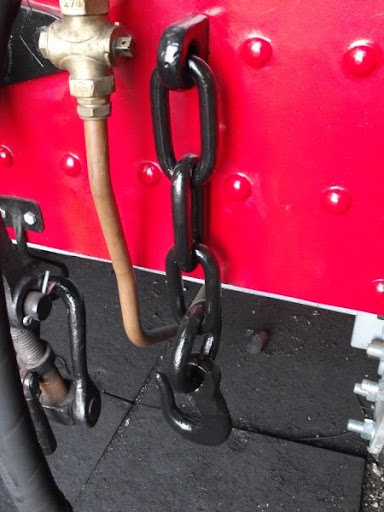

De Walschaerts bediening samen met de kettingen aan de bufferbalk werden in het zwart geschilderd.

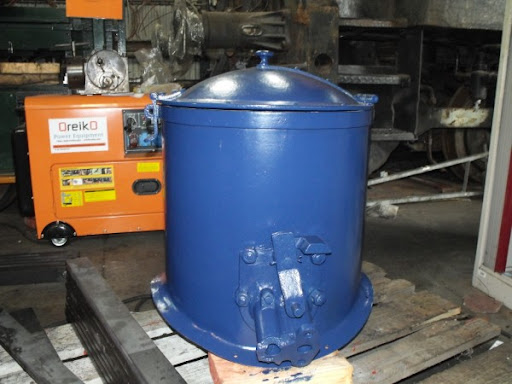

 De zandbak werd afgewerkt om uiteindelijk binnenkort gemonteerd te worden op de ketel



Origineel bevonden zich op de loc geel koperen sierbanden. Met dit zorgvuldige werk is ook begonnen zodat de locomotief volledig afgewerkt is voor het nieuwe seizoen.
